一、工程建设进展:

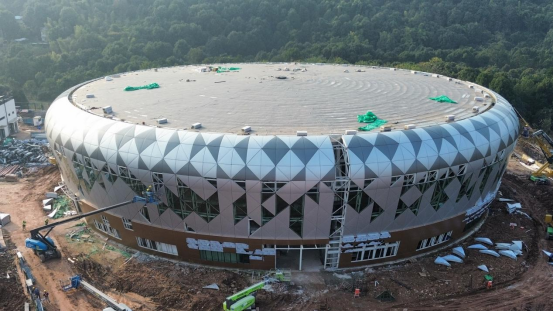

1、线站大厅进行内外装饰收尾。

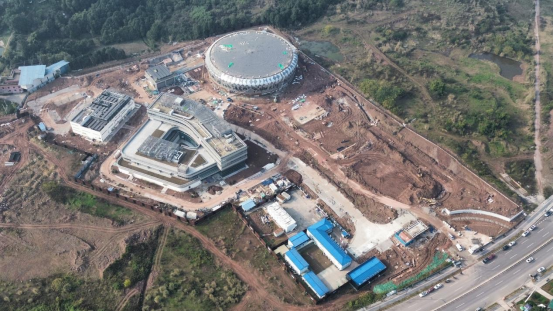

2、园区开展市政管线埋设、道路浇筑、地形整理和苗木栽植施工。

二、同步辐射光源建设进展:

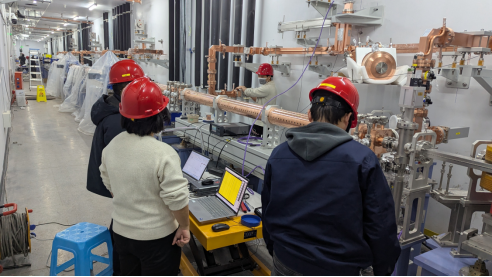

1、完成直线加速器全部加速管调直及在线设备准直安装。

2、完成三套直线加速器波导相位测试调整。

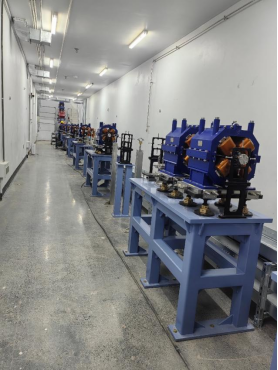

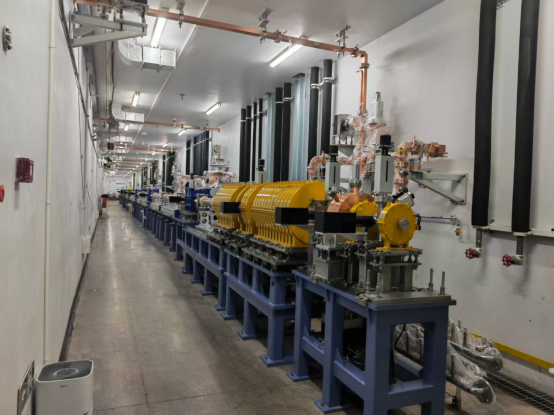

3、完成输运线隧道内(除顶坡)所有支架和磁铁安装。

4、完成高功率测试间和直线隧道安全联锁设备安装及接线。

5、直线临时控制室交付使用。

6、完成脉冲压缩器测试及转运。

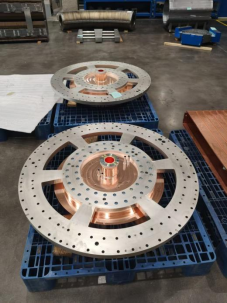

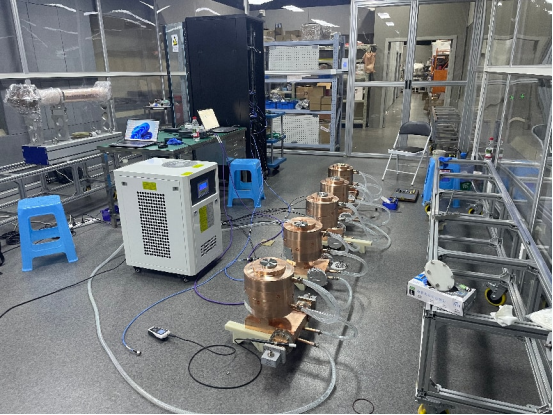

7、完成500MHz高频腔端板焊接。

三、超瞬态电子显微集群建设进展:

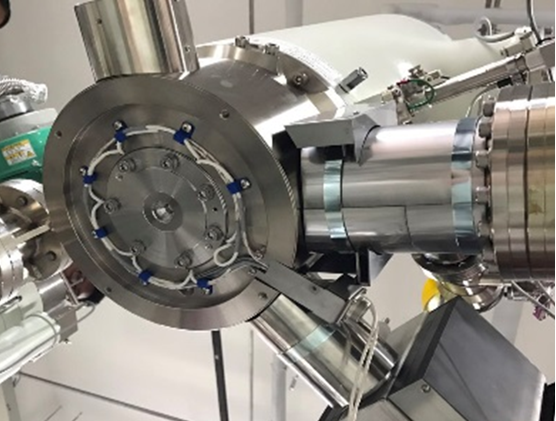

1、超瞬态透射电镜进展①:开展探测光引入港安装测试工作,检测引入港与透射电镜基础平台的配合程度,实验证明两者配合度良好。

超瞬态透射电镜进展②:利用超瞬态透射电镜技术对镍基变形高温合金中的强化相进行三维表征数据采集与重构。

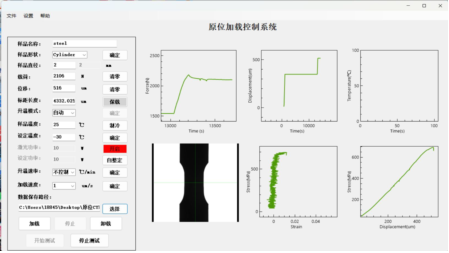

2、超瞬态四维X射线显微镜进展:完成X射线显微镜极端环境原位表征联合装置的安装及调试,并对原位装置进行实况验证。

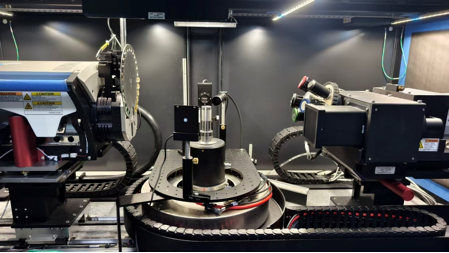

3、超瞬态低能电镜进展:完成在不同衬底温度下激活GaN光阴极实验。
