超瞬态实验装置预研项目2025年11月建设进展

2025-12-12

一、工程建设进展:

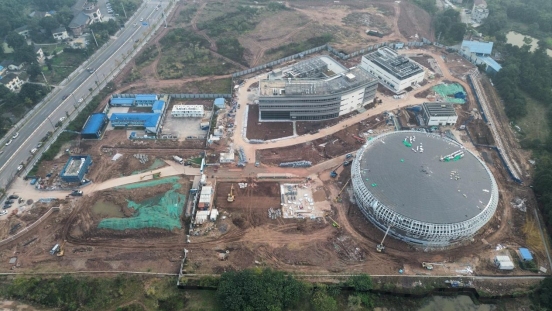

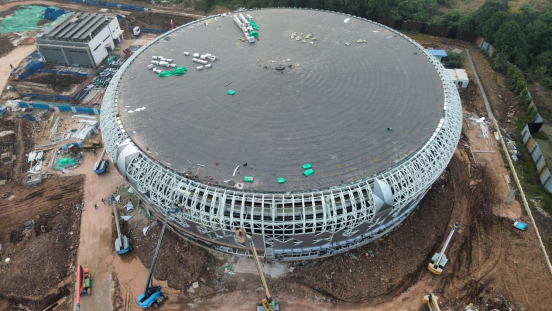

1、线站大厅屋面防水层施工完成,开展双曲复合铝板安装

2、线站大厅机电管线大面安装完成,直线夹层管廊机电管线安装完成。

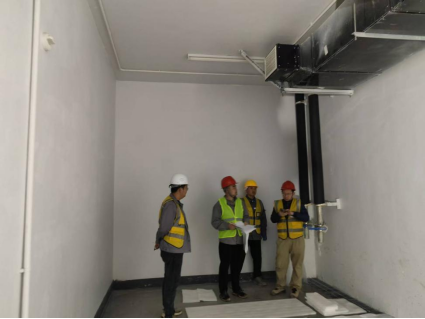

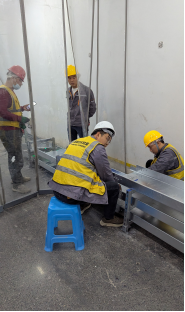

3、门卫房结构施工完成,园区开展地形整理、雨污水管安装和入口景墙施工。

二、同步辐射光源建设进展

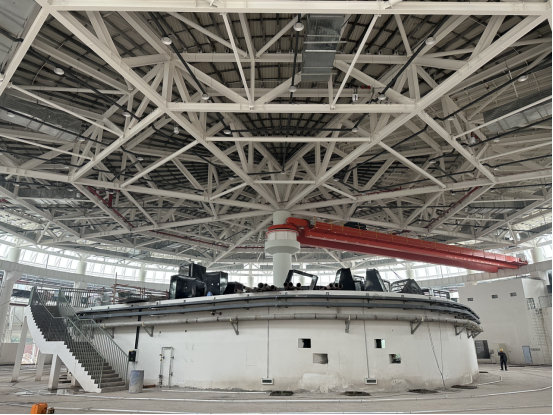

1、直线加速器屏蔽封堵现场核查完毕。

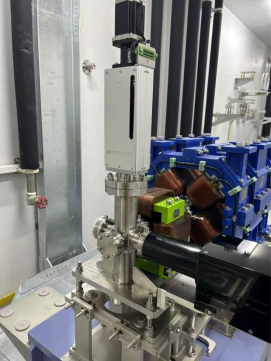

2、全部荧光靶与 BPM 标定装配完成。

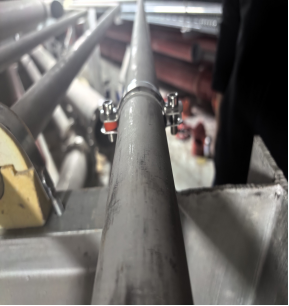

3、直线加速器前6个单元机械真空安装完成并检漏合格。

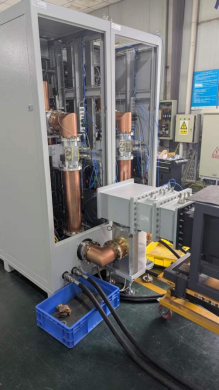

4、500MHz功率源出厂验收完成。

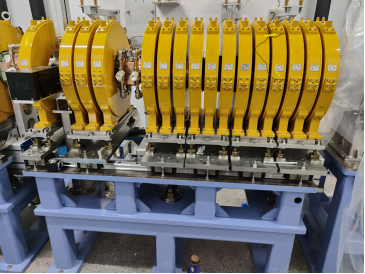

5、1#~5#调制器和速调管组件在直线加速器工艺长廊初步就位及检查完成。

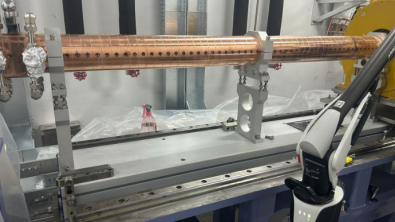

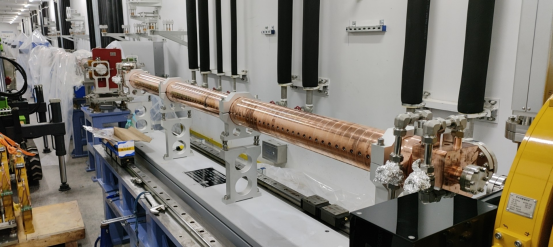

6、A0 加速管单元所有聚焦线圈准直安装、A1、A2 加速管和聚束管单元直线度测量准直安装及检漏完成。

7、A3 和 A4 加速管转运及安装、A5 和 A6 加速管直线隧道就位、A6~A9 加速管场平复测等工作完成

8、直线段5个加速管圆柱度测量及矫正和准直标定。

9、输运线二、四极铁及三联铁单元等部件准直调整

10、完成直线大厅工艺主桥架和压缩空气管道施工

三、超瞬态电子显微集群建设进展

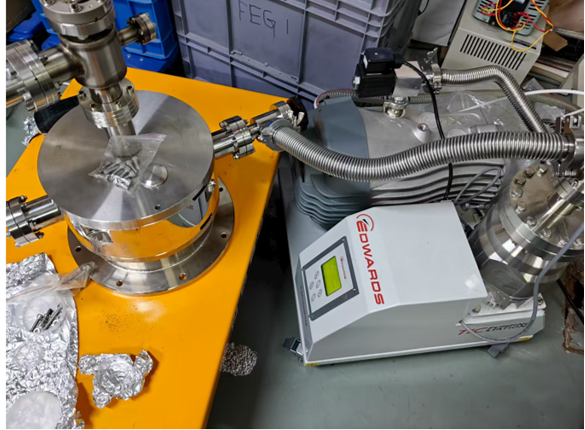

1、超瞬态透射电镜进展:利用氦质谱检漏仪完成对探测光引入港的真空检漏工作,确保安装后电子枪能保持超高真空。

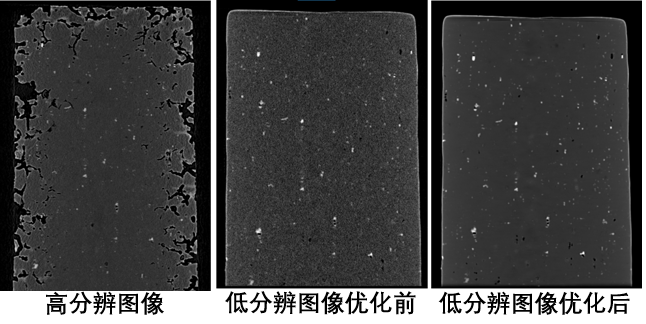

2、超瞬态四维X射线显微镜进展①:发展快速低分辨图像优化技术,实现快速高分辨表征。

超瞬态四维X射线显微镜进展②:发展lab-DCT衍射成像与高分辨CT耦合表征技术,实现晶界腐蚀三维定量分析。

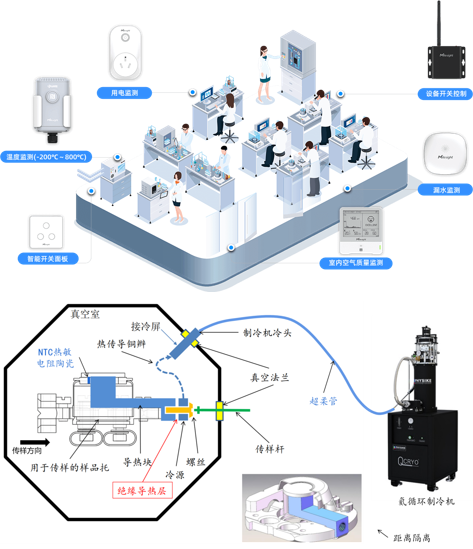

3、超瞬态低能电镜进展:LEEM实验室温湿度控制系统和样品低温冷却系统完成购前调研和采购评审专家论证。
