当前位置: 首页 > 工程建设 > 建设进展 > 正文

超瞬态实验装置预研项目2025年10月建设进展

2025-11-10

一、工程建设进展:

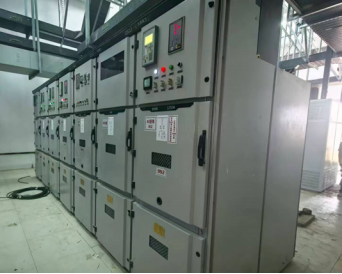

1、项目单电源正式电送达动力用房。

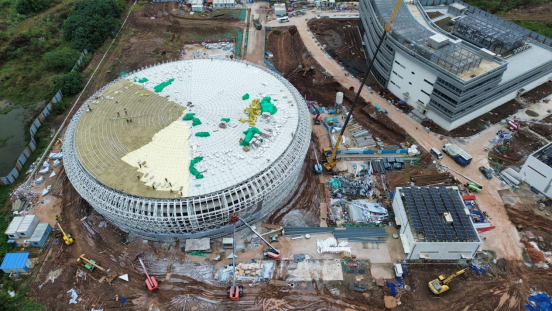

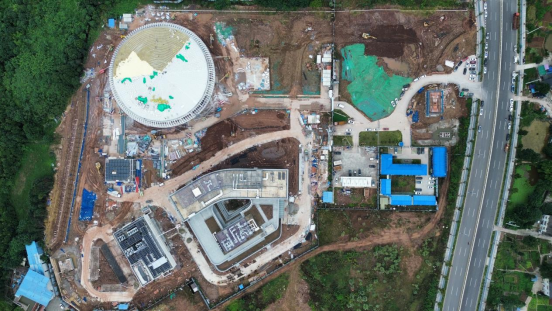

2、线站大厅开展外围护体系安装施工,室内插入装饰和机电管线工程施工。

3、园区开展道路、雨污水管道和园林景观施工。

二、同步辐射光源建设进展

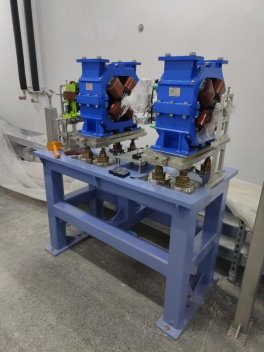

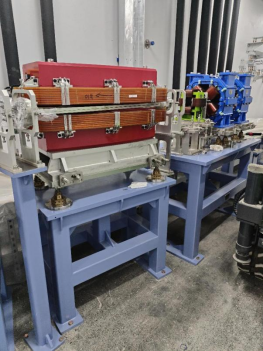

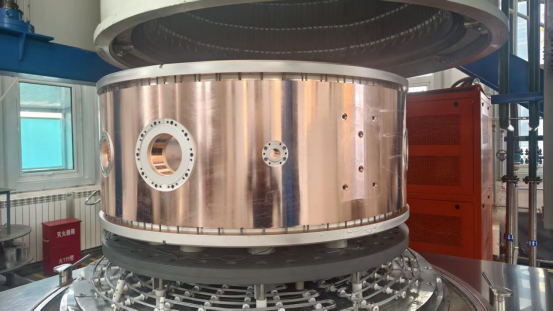

1、直线加速器二极铁、四极铁真空盒和闸板阀支架隧道安装完成。

2、24 台输运线四极磁铁全部测量完成

3、500MHz 高频腔腔体连接端板与腔体钎焊完成

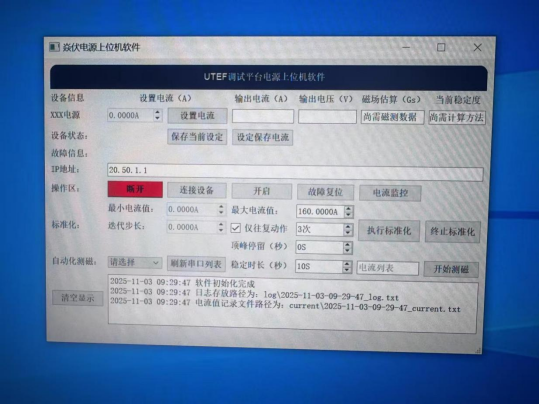

4、高精度磁测电源自动化测磁软件开发完成

5、输运线位置测量电子学设备到货

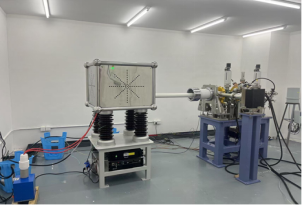

6、电子枪测试验收完成

三、超瞬态电子显微集群建设进展

1、超瞬态透射电镜进展①:飞秒超快激光器到货,检查货物状态并妥善布置设备,启动光学平台、光束稳定系统、光学延迟线的采购工作。

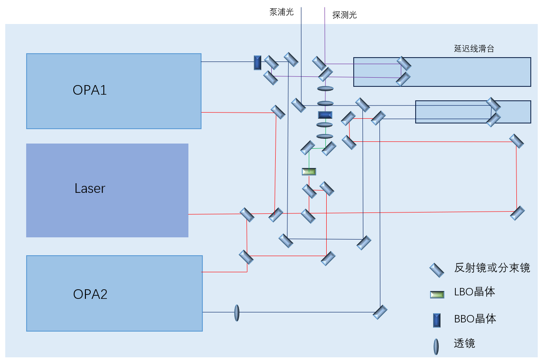

超瞬态透射电镜进展②:完成泵浦-探测光路设计与优化工作。

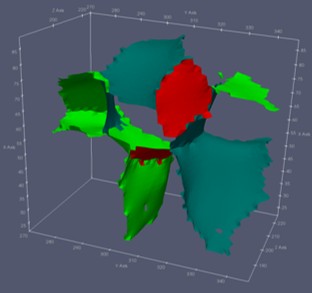

2、超瞬态四维X射线显微镜进展:利用超瞬态四维X射线显微镜数据,定量分析并可视化Al-Mg合金三维晶界网络。

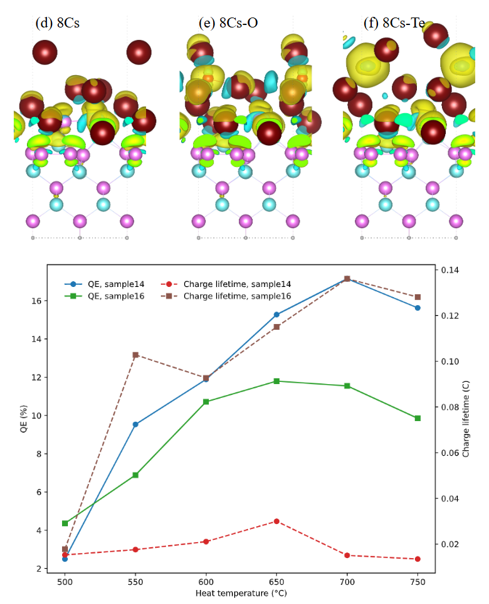

3、超瞬态低能电镜进展①:GaAs自旋极化光阴极Cs-Te激活工艺和理论研究,并设计实验进行验证。

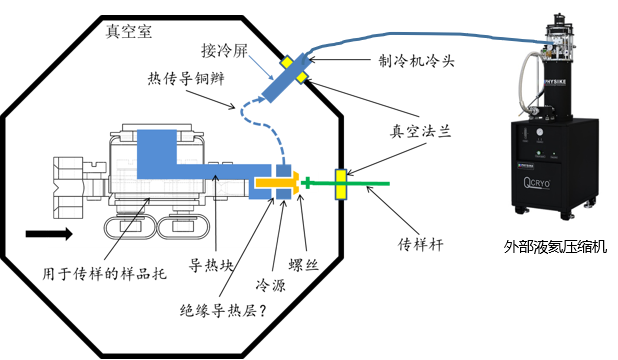

超瞬态低能电镜进展②:低温样品台方案设计和温度测试,完善招采文件和推进校内采购流程。
