一、工程建设进展:

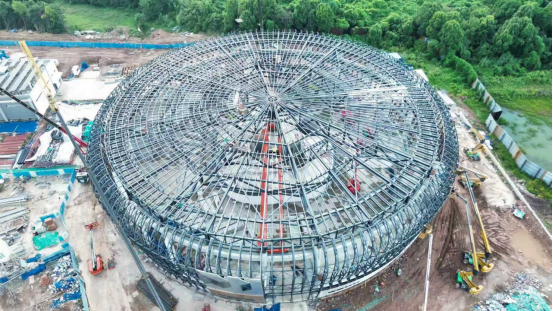

1、线站大厅屋面主龙骨全部安装完成,侧幕墙支撑管桁架焊接全部完成。

2、线站大厅配电房建安工程验收通过。
二、同步辐射光源建设进展:

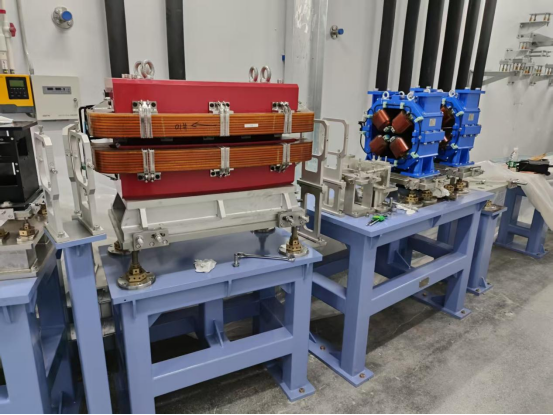

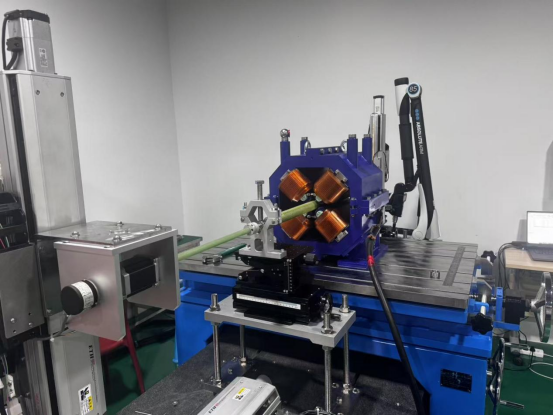

1、直线磁铁安装及3台输运线二极磁铁测量完成。

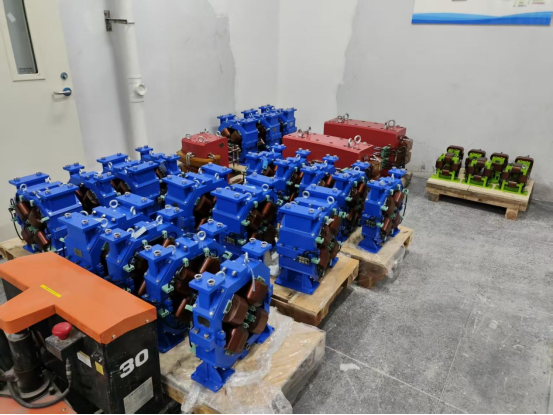

2、24台输运线四极磁铁Q300加工完成。

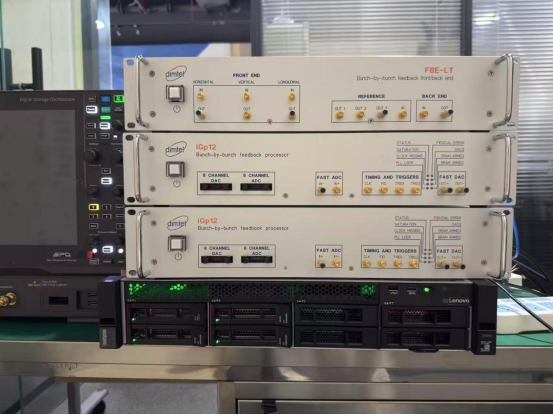

3、环反馈电子学设备到货。

4、1.5GHz高功率测试功率源验收完成。

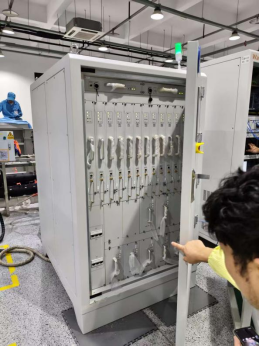

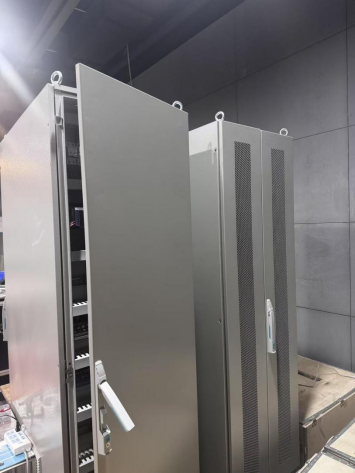

5、机器保护与真空阀控制PLC机柜验收完成。

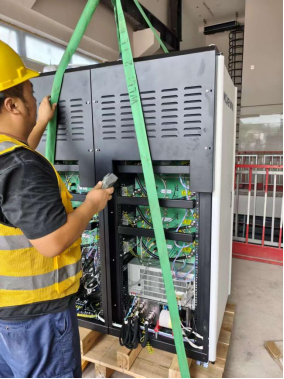

6、直线加速器磁铁顺利转运至直线隧道。

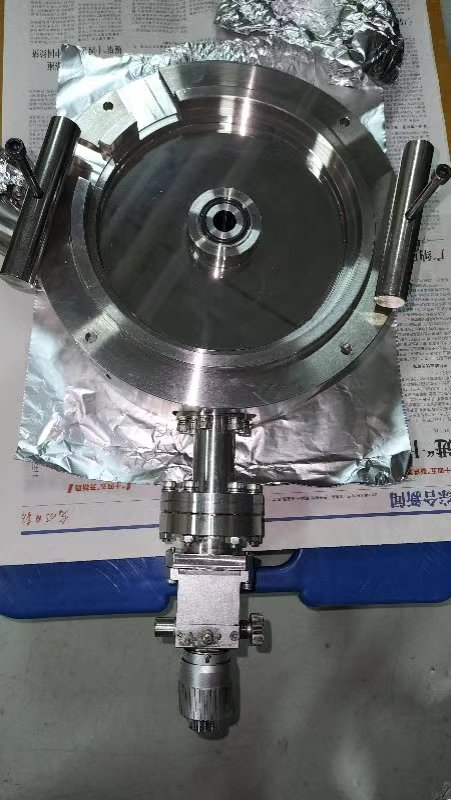

7、加速管高功率测试功率源吊运至高功率测试间。

三、超瞬态电子显微集群建设进展:

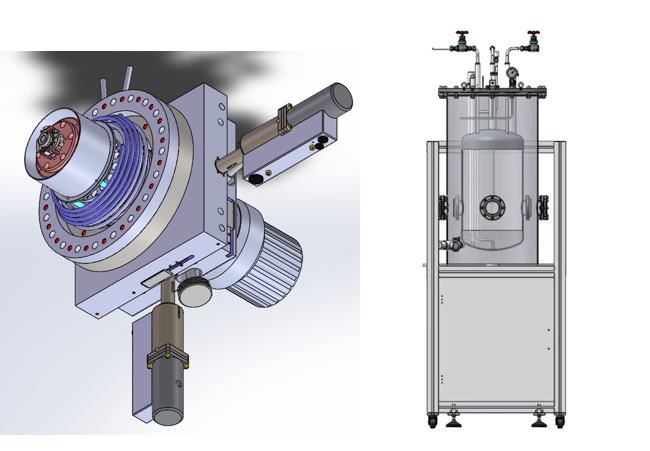

1、超瞬态透射电镜进展①:超瞬态飞秒透射电镜实验室环境改造完成,准备进行电镜安装工作。

超瞬态透射电镜进展②:透射电镜阴极激光引入港和阴极激光引入窗口加工完成。

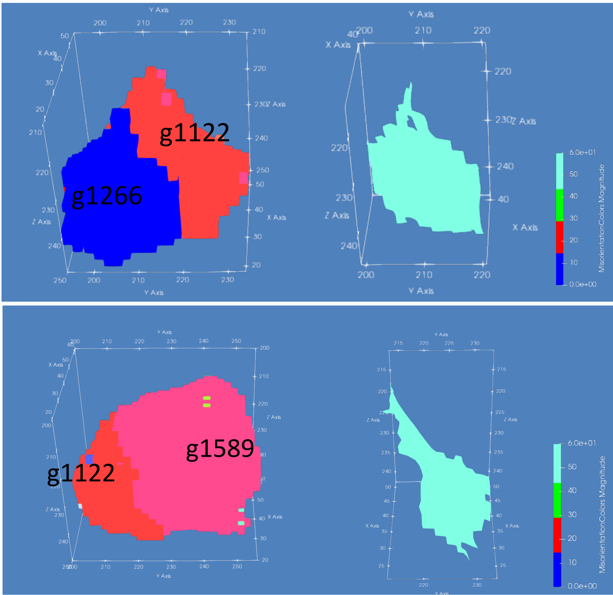

2、超瞬态四维X射线显微镜进展:利用智能三维分割算法分割超瞬态四维X射线显微镜数据,进一步优化Al-Mg合金三维晶间腐蚀行为定量化表征及可视化处理。

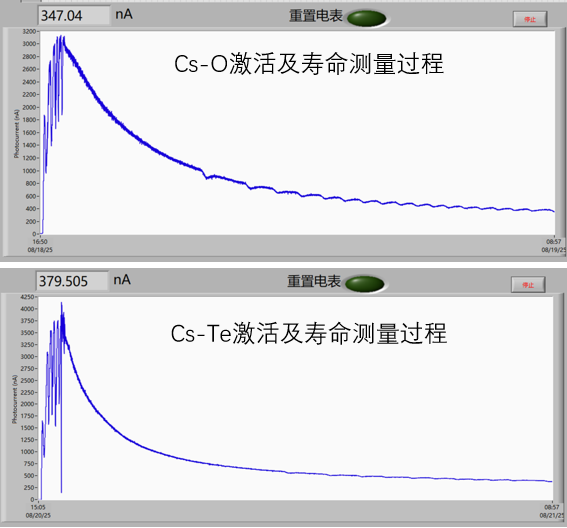

3、超瞬态低能电镜进展①:完成不同温度下砷化镓光阴极的Cs-O和Cs-Te激活实验,对比两种激活方式对量子效率和寿命的影响。

超瞬态低能电镜进展②:样品低温冷却系统设计方案推进,并寻找第三方公司评估低温技术需求。
