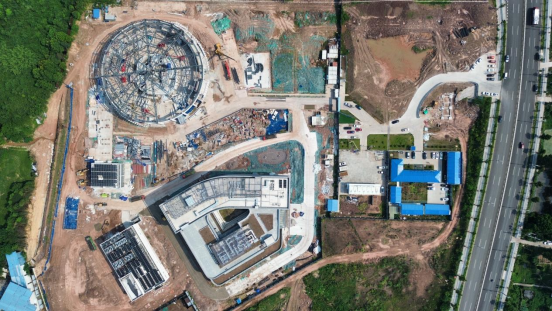

一、工程建设进展:

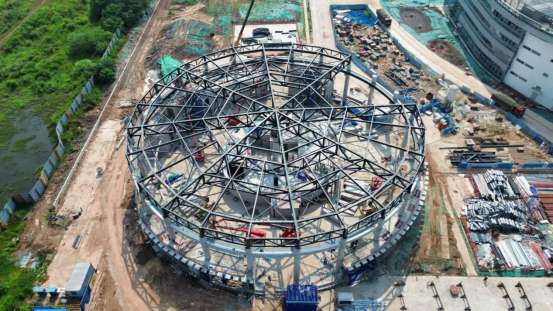

1、光源线站大厅开展二次结构和屋顶钢结构吊装施工。

2、室外工程进行道路、管线施工和地形整理。

二、同步辐射光源建设进展:

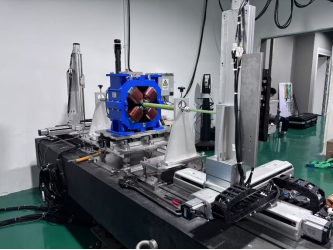

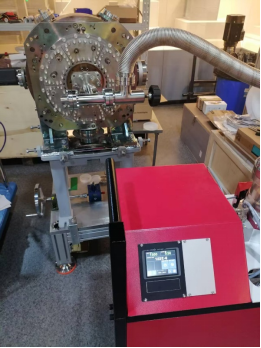

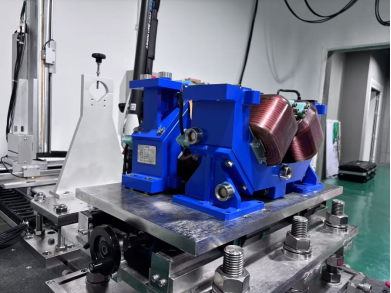

1、直线Q200 磁铁拆装重复性旋转测量完成。

2、光源直线第一组波导第一分段组装完成,真空测试检漏合格。

3、#2 废束站准直安装完成。

4、1.5GHz 三次谐波腔样腔到货。

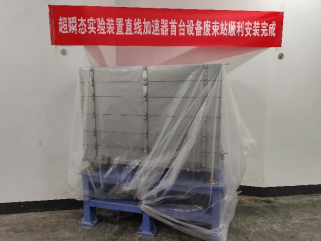

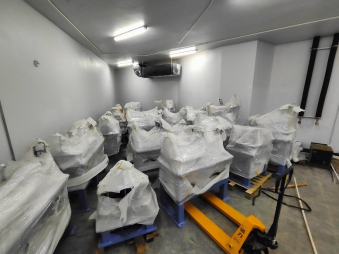

5、输运线支架到货并顺利转运至隧道。

6、直线磁铁电源出厂测试验收完成。

7、高精度长测系统验收完成。

三、超瞬态电子显微集群建设进展:

1、超快电镜研发进展:开发了一种针对透射电镜系列倾转图像的新型配准方法,并申请国家发明专利一项。

2、四维X射线显微镜研发进展:研究了晶界网络拓扑结构对合金晶间腐蚀路径扩展的影响。

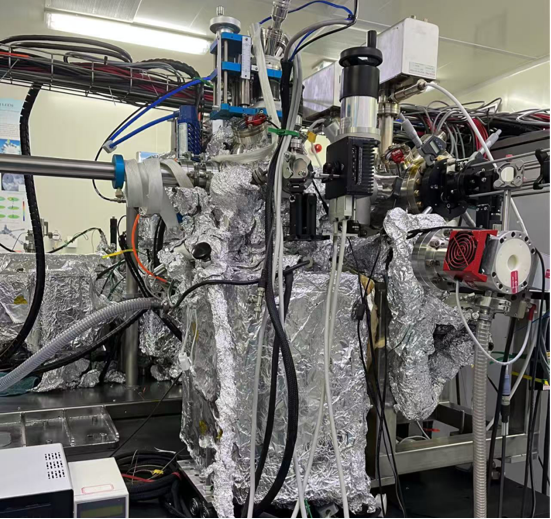

3、超快低能电镜研发进展:维修改造光阴极激活室以提高真空度,安装激活源并准备光阴极制备条件。
