超瞬态实验装置预研项目2025年5月建设进展

2025-06-08

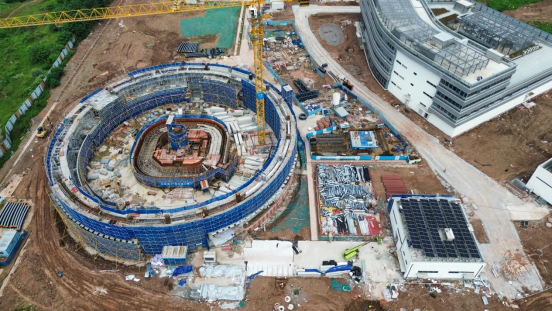

一、工程建设进展:

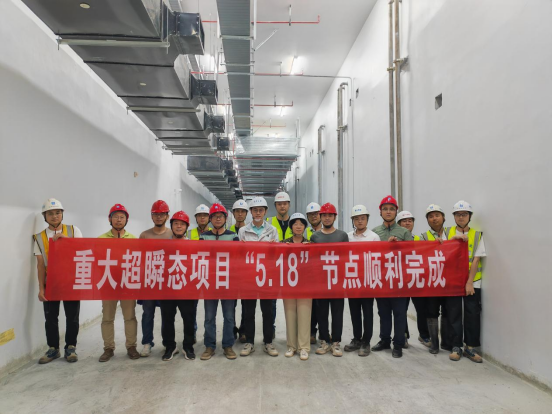

1、直线加速器隧道及工艺大厅“518节点”建安工程施工完成。

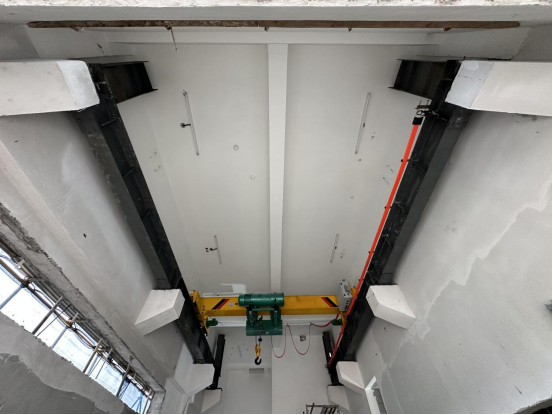

2、直线加速器辅助用房5T行车安装完成,并取得特种设备检验报告。

3、线站大厅功能房间主体混凝土结构施工完成。

4、园区内货物运输道路基层施工完成。

二、同步辐射光源建设进展:

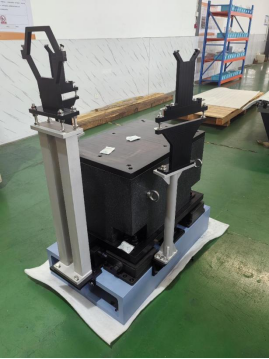

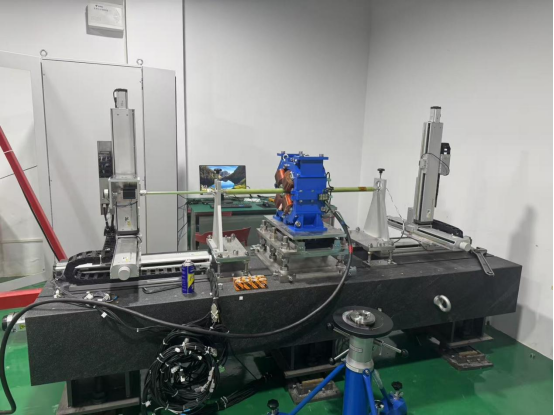

1、储存环支撑第一套样机加工完成。

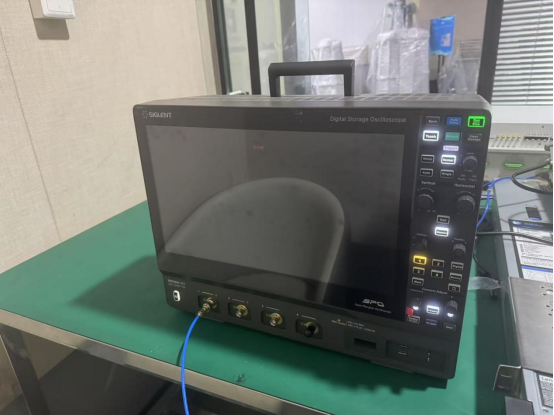

2、BCM采集示波器到货。

3、直线加速器真空盒到货调试。

4、电子枪和聚束器段真空条件已基本达到老炼要求(3e-6Pa)。

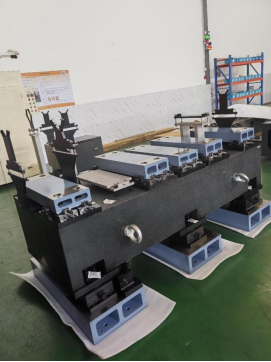

5、高精度长测系统安装调试完成。

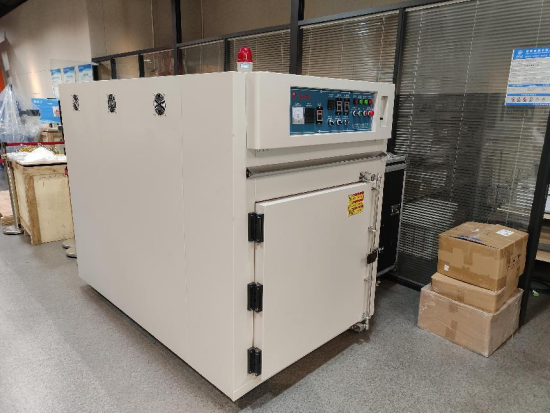

6、真空烘烤箱设备到货。

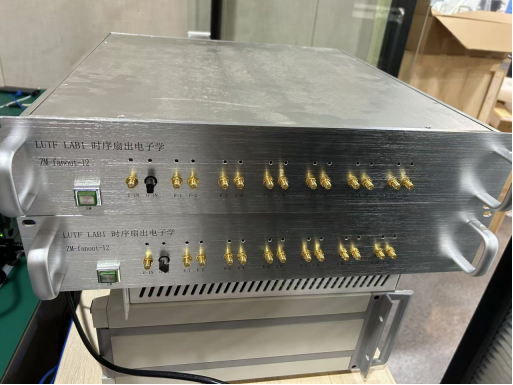

7、两台直线时钟分配器完成验收。

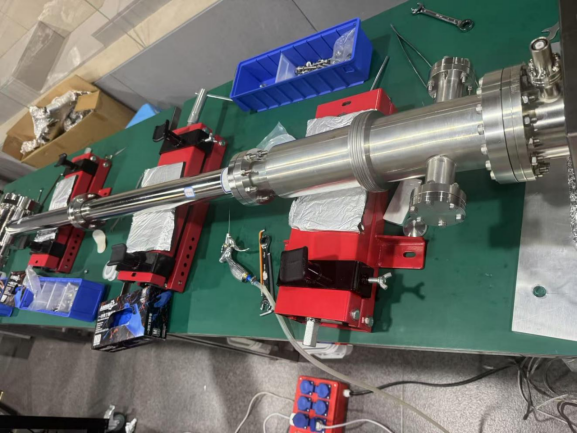

8、直线加速管 A1 真空检漏完成并测试合格。

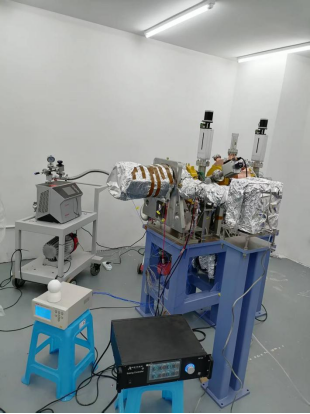

9、电子枪进行老炼调试。

三、超瞬态电子显微集群建设进展:

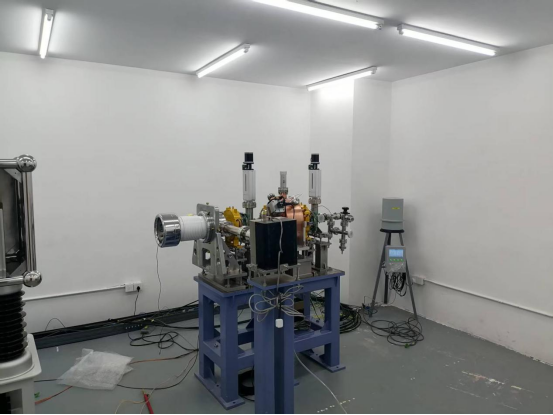

1、超瞬态透射电子显微镜:超瞬态透射电镜基础平台设备到货确认并安全进入实验室场地,归置至各房间完成统计工作。

2、超瞬态四维X射线显微镜:开发晶体学和形态学三维耦合分析方法,初步完成铝合金中晶间腐蚀现象的数据分析。

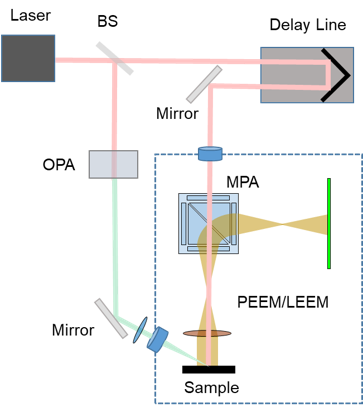

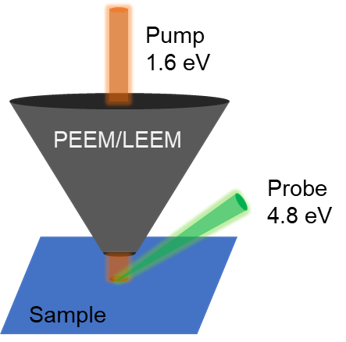

3、超瞬态自旋极化低能电镜:超快PEEM光路设计及光学引入零件加工、采购。
